為加快推進和完善檸條塔工業園區及周邊天然氣配套設施建設,滿足工業園區及周邊天然氣用戶的用氣需求,公司于2020年3月18日成立檸條塔項目部,隨即開始協調征地工作。
3月21日-23日項目部分別與陜西銘智路橋建設有限公司、北京金石灣管道技術有限公司、陜西天通實業有限公司簽訂了管線土建合同、管線安裝合同以及場站建設合同;
4月20日開始進行清掃管線工作;

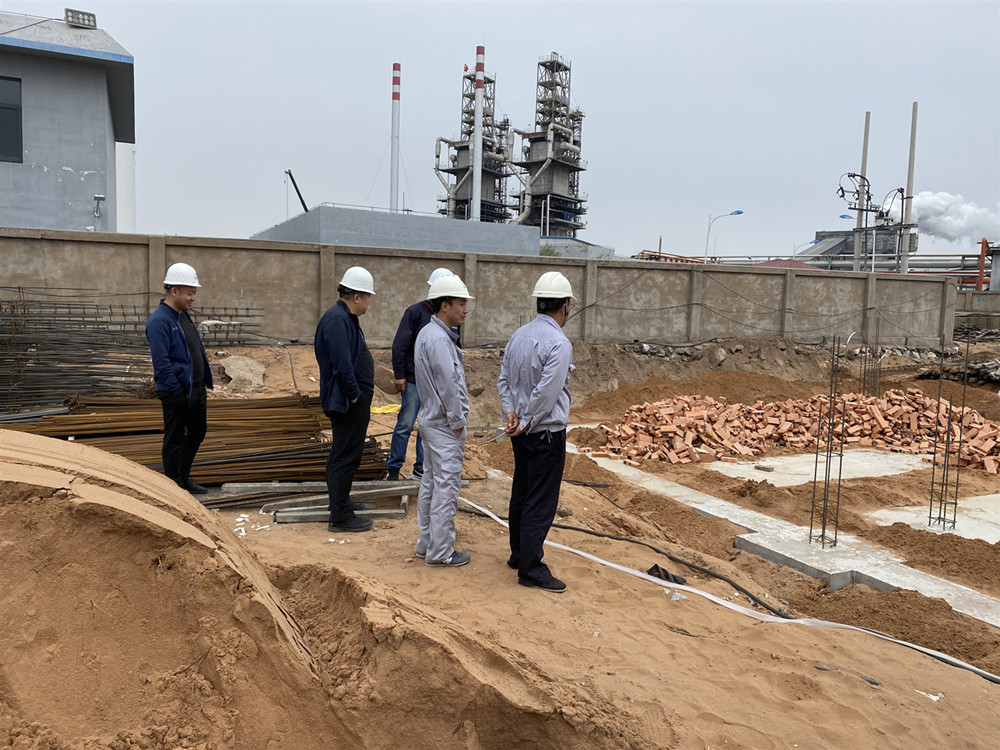

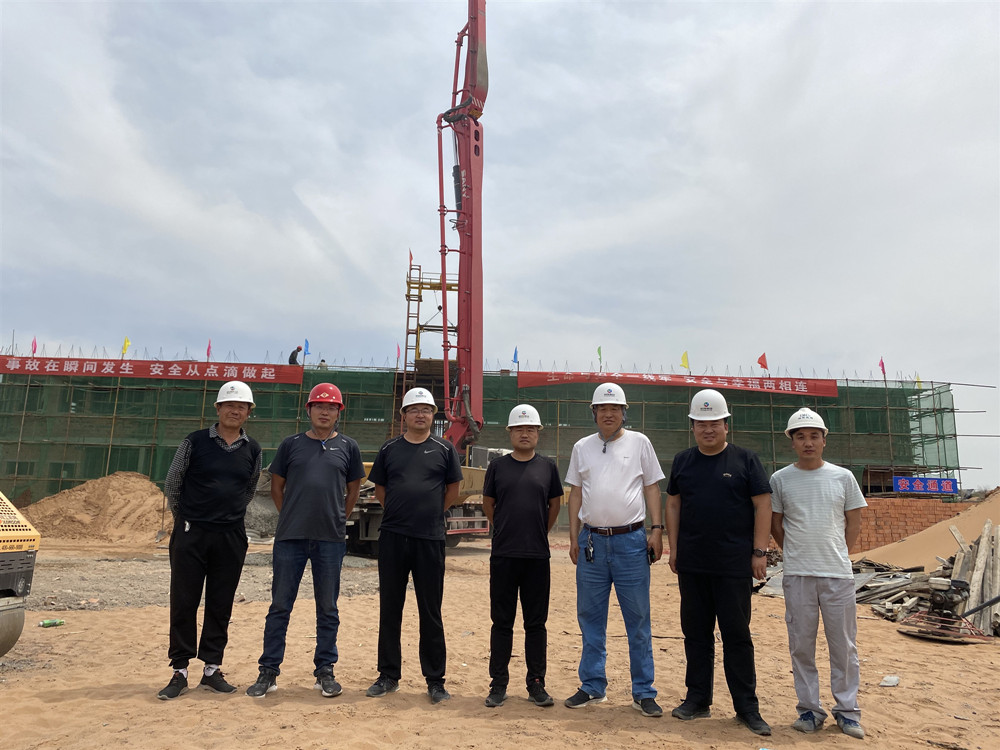

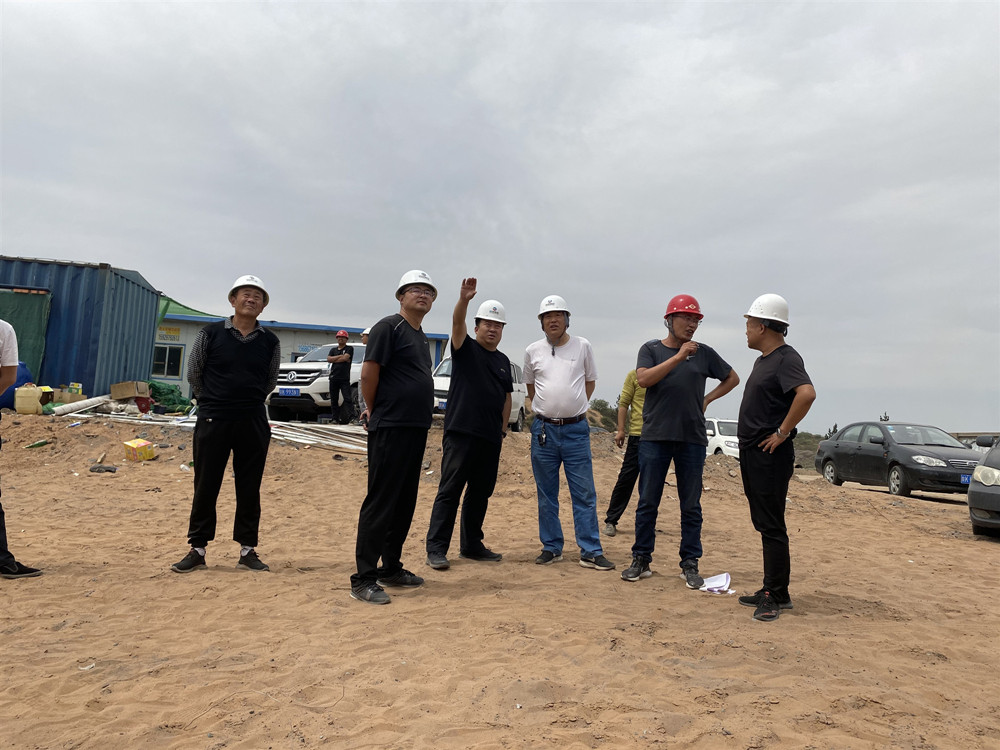

(施工期間董事長視察場站建設工程)
5月1日開始進行試焊工作

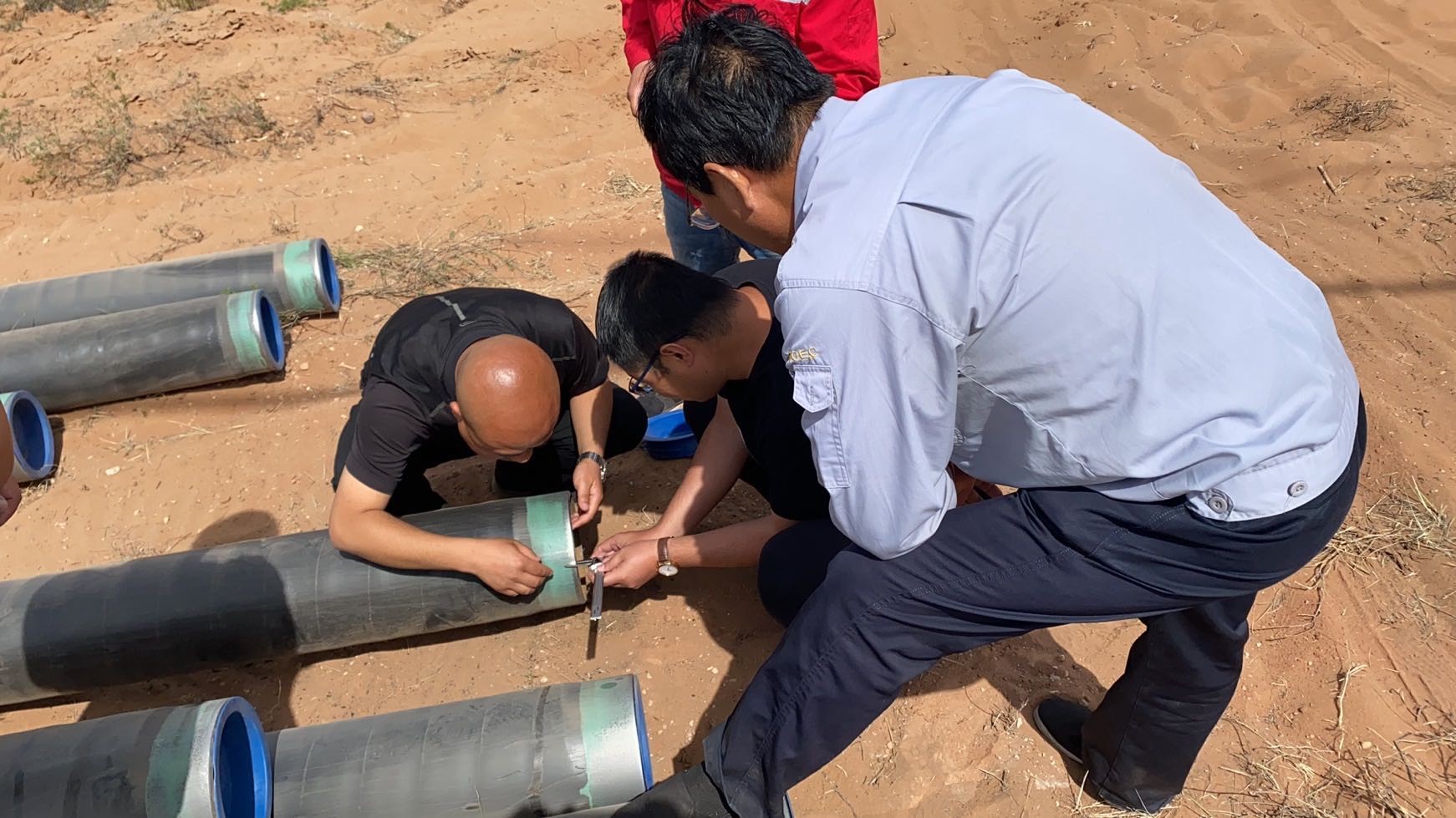

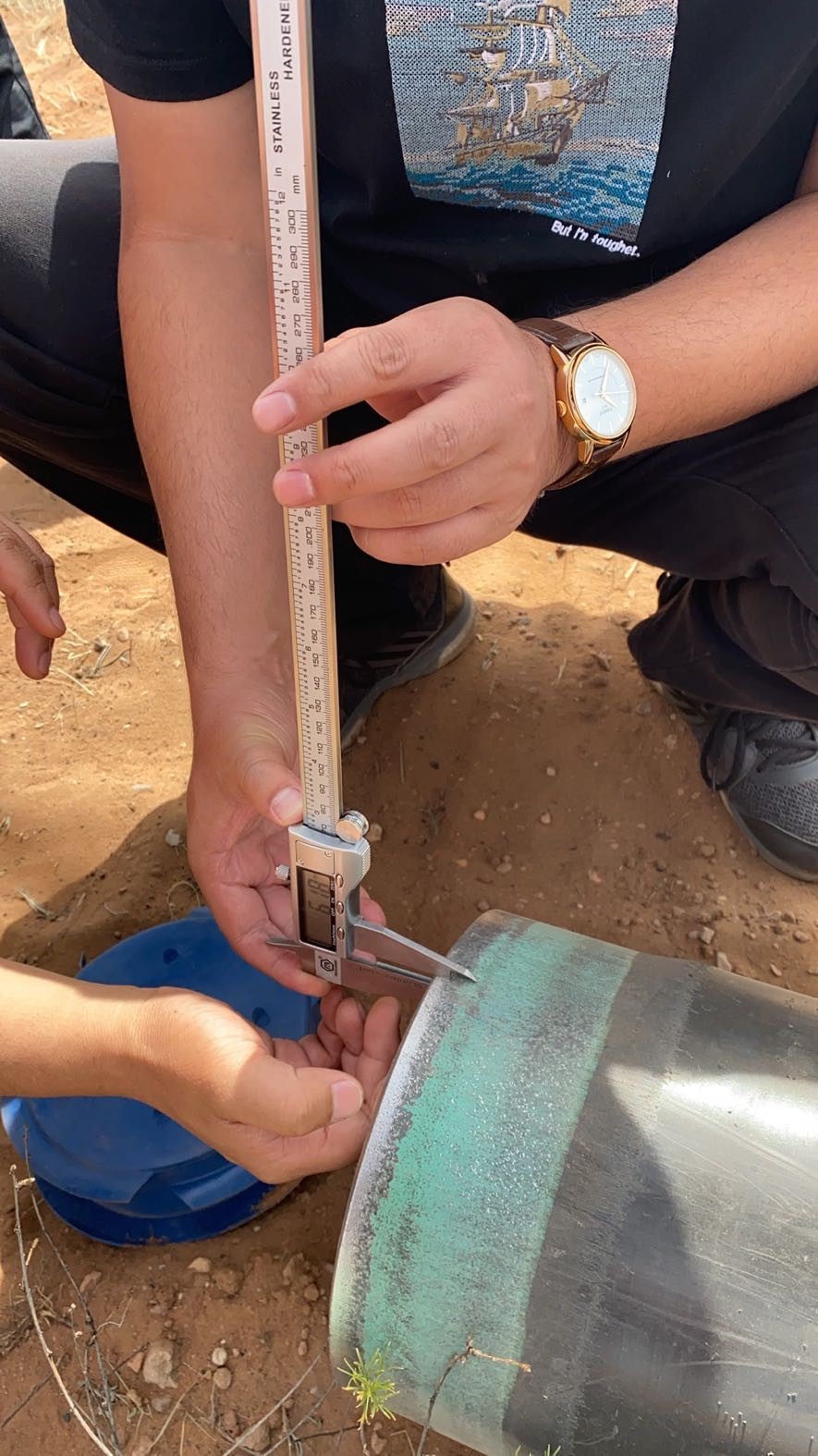

(現場驗收施工材料)

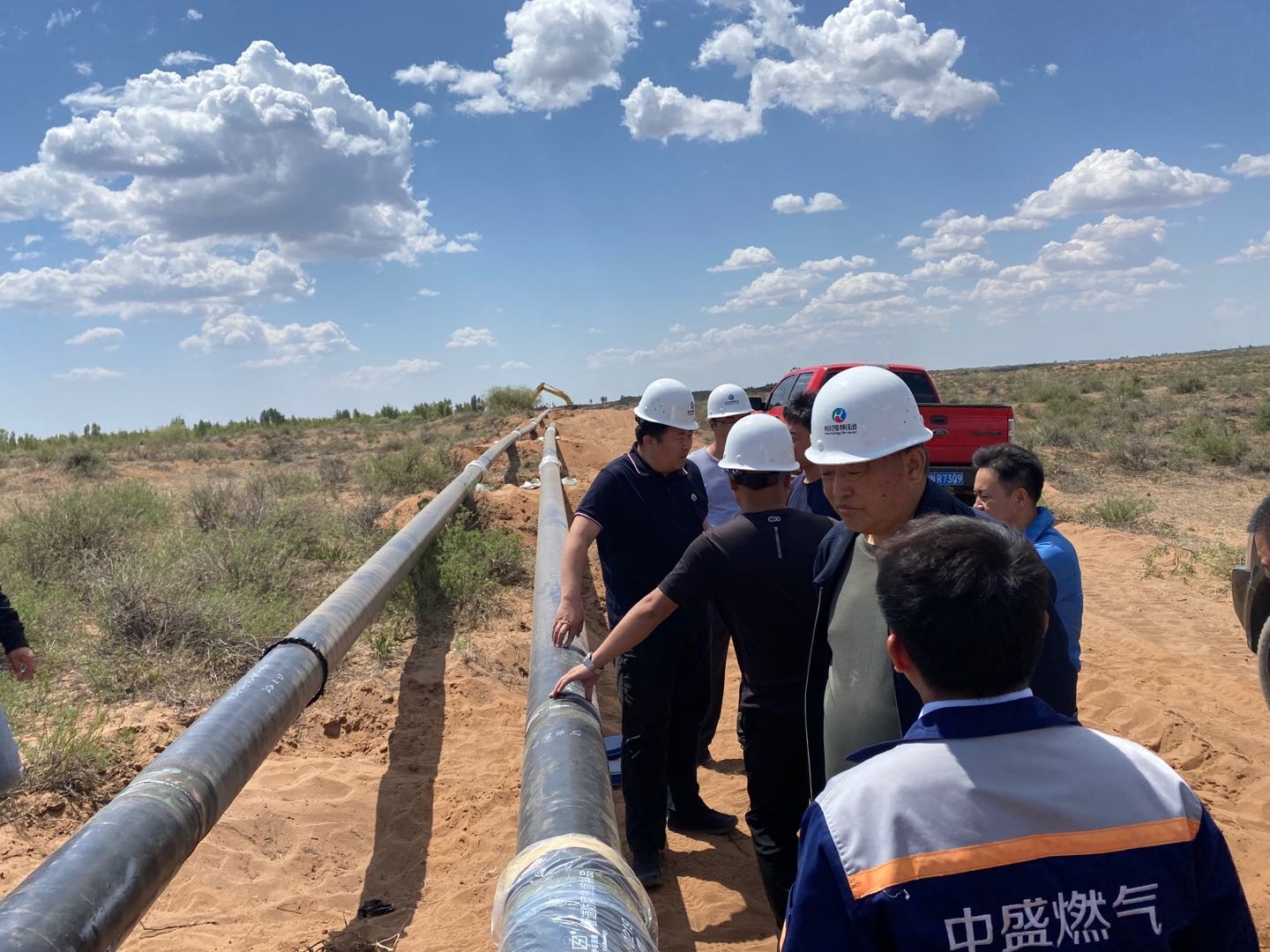

(董事長、中盛楊總、金石灣安裝總經理視察焊接現場)
截至6月10日
管線土建及清掃管線工作已全部完成;
管線安裝情況:管線全長共計28公里,目前已完成18.1公里;
場站建設情況:辦公樓二層已封頂。
所有項目預計將在7月10日全面竣工,其中包含場站辦公樓投入使用,場站設備投入使用,管線安裝全部竣工。
